BOLETIM
DE OBRA

Nº 22

A OBRA DO TONS KLABIN AVANÇA EM SUA FASE FINAL, COM FOCO NOS ACABAMENTOS E NA QUALIFICAÇÃO DOS ESPAÇOS QUE VÃO COMPOR A EXPERIÊNCIA DO EMPREENDIMENTO

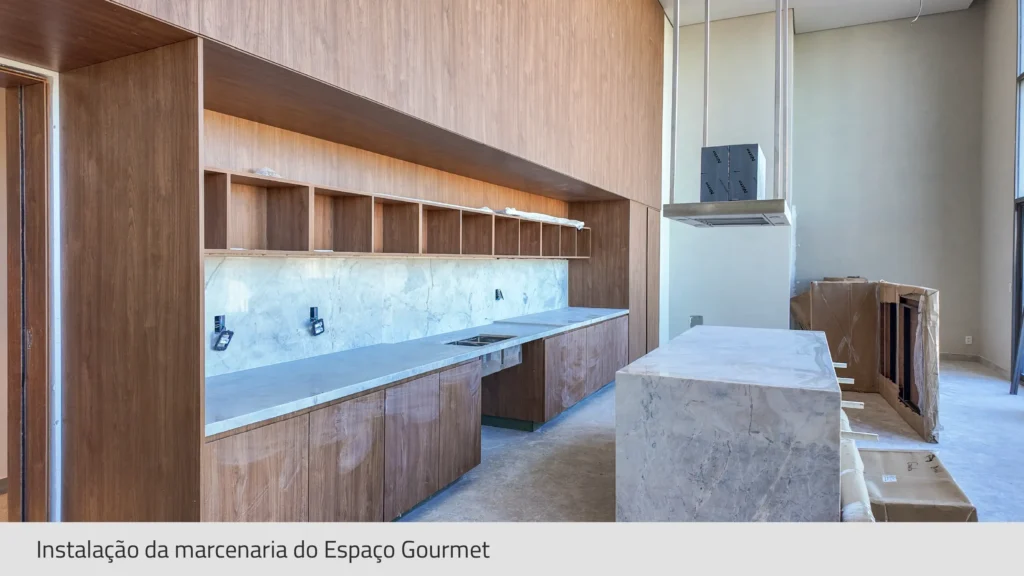

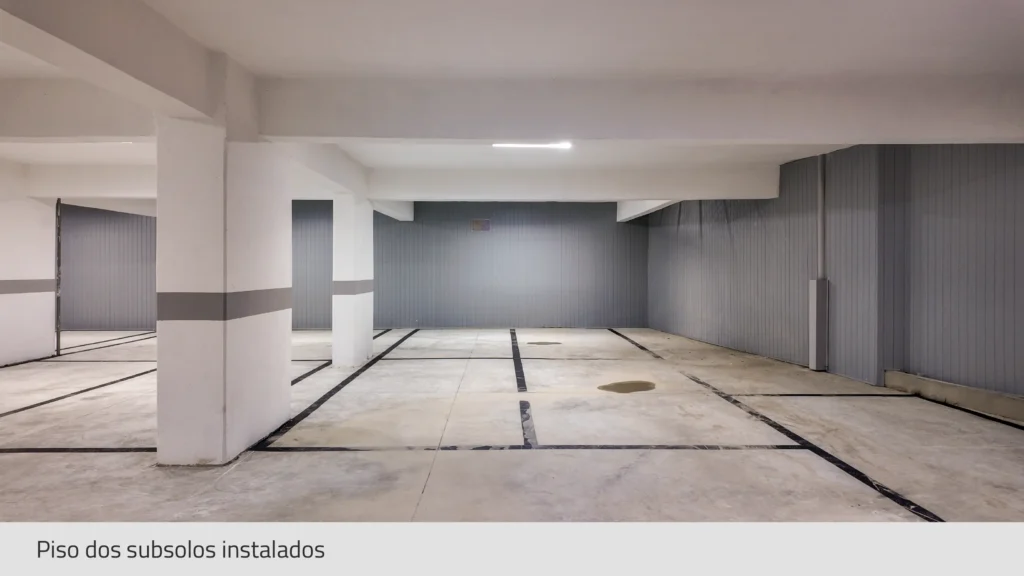

No mês de junho, destacamos o início das instalações de marcenaria nas áreas comuns, contemplando o salão de festas, a brinquedoteca e o espaço gourmet. O deck da piscina do rooftop segue em fase de finalização, enquanto a pintura das vagas no subsolo foi concluída.

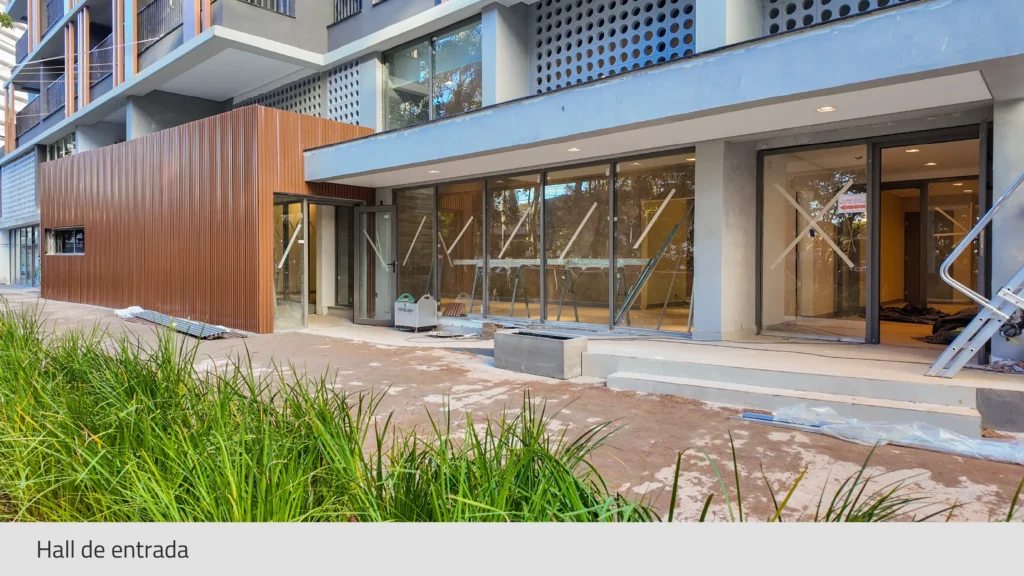

A pintura das fachadas continua avançando, e a implantação do paisagismo na área do playground reforça os últimos detalhes que dão forma ao empreendimento.

STATUS GERAL

ETAPAS DE TRABALHO

MOVIMENTO DE TERRA

100%

FUNDAÇÕES

100%

CONTENÇÕES

100%

ESTRUTURA

100%

ALVENARIA

100%

COBERTURAS

100%

INSTALAÇÕES ELÉTRICAS

99%

INSTALAÇÕES HIDRÁULICAS

99%

IMPERMEABILIZAÇÃO

100%

ESQUADRIAS DE MADEIRA

100%

ESQUADRIAS METÁLICAS

98%

REVESTIMENTOS INTERNOS

99%

REVESTIMENTO EXTERNO

97%

PISOS INTERNOS

100%

ELEVADORES

100%

APARELHOS SANITÁRIOS E METAIS

99%

PINTURAS

96%

INSTALAÇÕES DIVERSAS

66%

LIMPEZA FINAL

79%

EXECUÇÕES NO ÚLTIMO MÊS

ACOMPANHE OS DETALHES
DESTA OBRA EM VÍDEO

DÚVIDAS?

Se tiver alguma dúvida ou precisar de assistência, registre a sua solicitação no Portal do Cliente e a equipe de Relacionamento da Paes & Gregori será acionada para ajudá-lo com o que for necessário.
