BOLETIM
DE OBRA

Nº 21

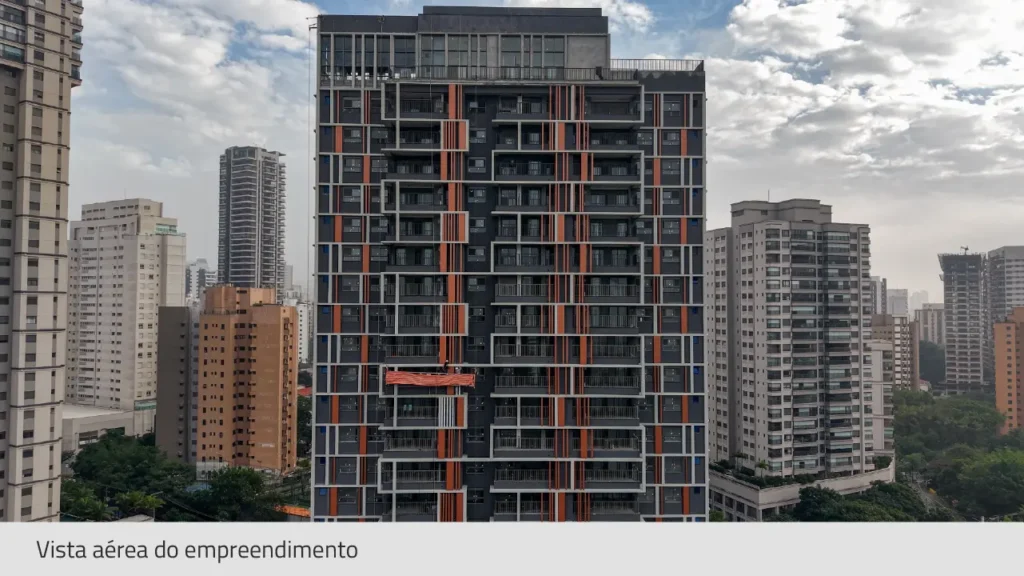

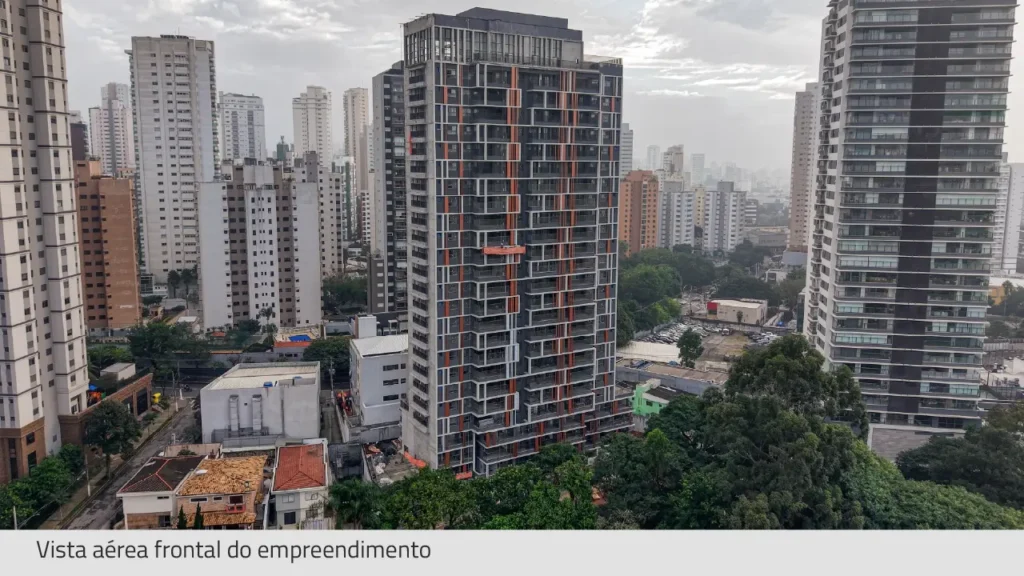

ESTAMOS ENTRANDO NAS ETAPAS FINAIS DA OBRA DO TONS KLABIN.

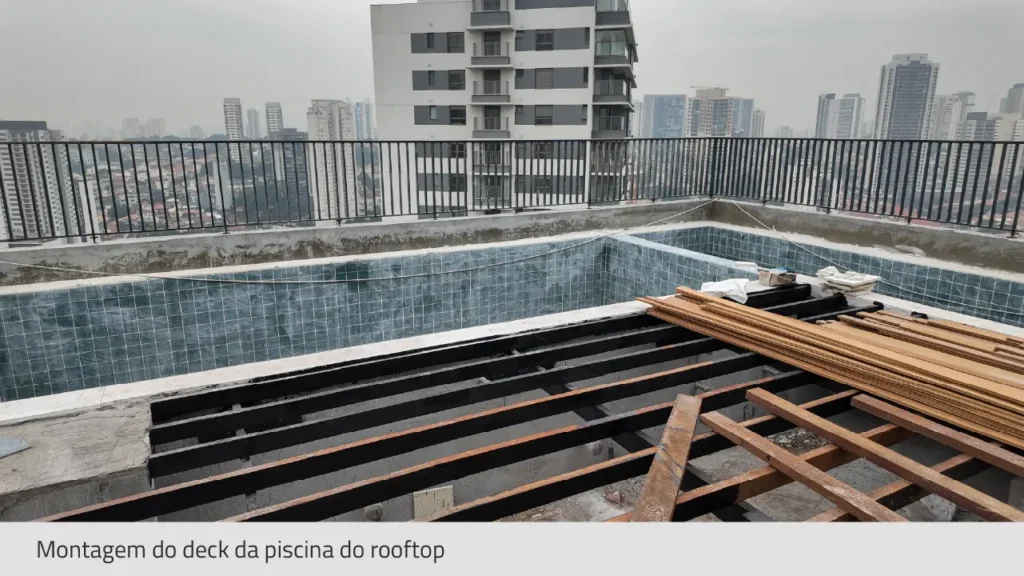

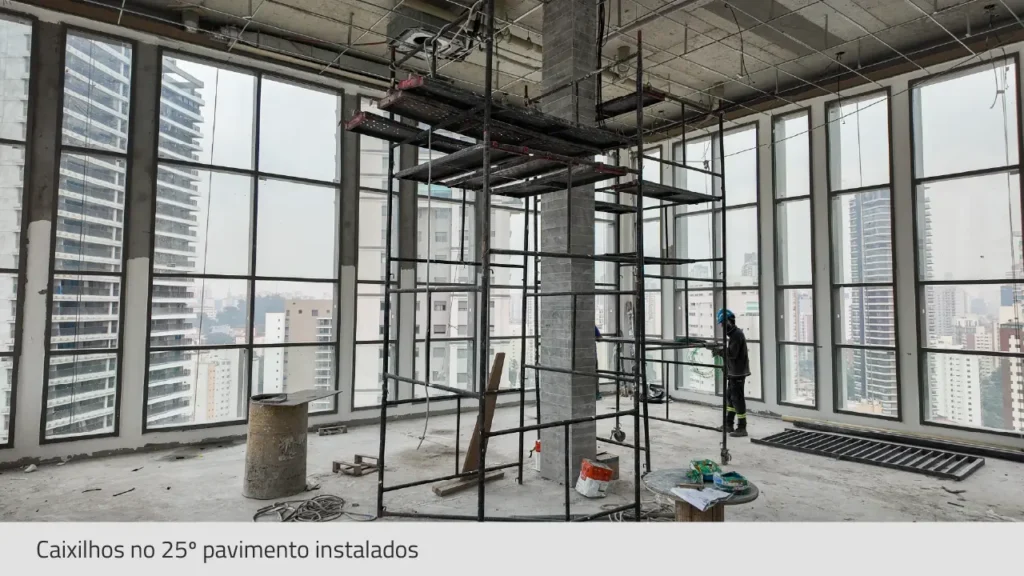

Em maio, importantes etapas foram concluídas nas áreas de lazer e convivência do empreendimento. Entre os destaques estão a instalação dos caixilhos e gradis das áreas comuns nos pavimentos superiores, além da finalização da piscina do rooftop, que já entra na fase de montagem do deck.

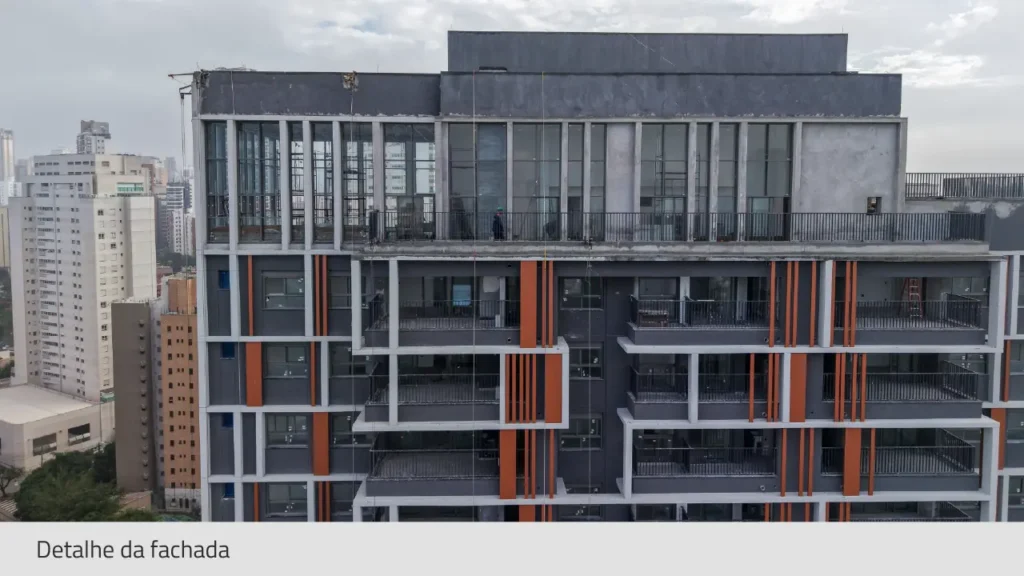

Em paralelo, a pintura da fachada externa continua em andamento, contribuindo para a evolução visual do edifício e para o avanço das etapas finais de acabamento.

STATUS GERAL

ETAPAS DE TRABALHO

MOVIMENTO DE TERRA

100%

FUNDAÇÕES

100%

CONTENÇÕES

100%

ESTRUTURA

100%

ALVENARIA

100%

COBERTURAS

100%

INSTALAÇÕES ELÉTRICAS

97%

INSTALAÇÕES HIDRÁULICAS

94%

IMPERMEABILIZAÇÃO

100%

ESQUADRIAS DE MADEIRA

93%

ESQUADRIAS METÁLICAS

87%

REVESTIMENTOS INTERNOS

99%

REVESTIMENTO EXTERNO

94%

PISOS INTERNOS

96%

ELEVADORES

100%

APARELHOS SANITÁRIOS E METAIS

99%

PINTURAS

83%

INSTALAÇÕES DIVERSAS

53%

LIMPEZA FINAL

59%

EXECUÇÕES NO ÚLTIMO MÊS

ACOMPANHE OS DETALHES
