BOLETIM
DE OBRA

Nº 18

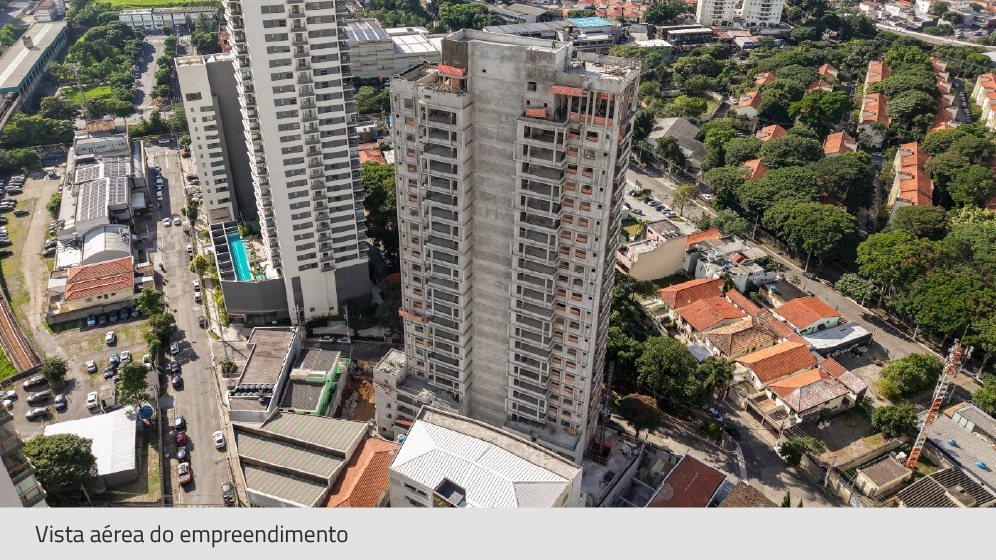

A OBRA DO TONS KLABIN EVOLUI COM RITMO CONSISTENTE E ATENÇÃO EM CADA ETAPA.

A fachada recebe aplicação de textura, o salão de festas está em fase de massa e a piscina do térreo já conta com revestimento cerâmico finalizado.

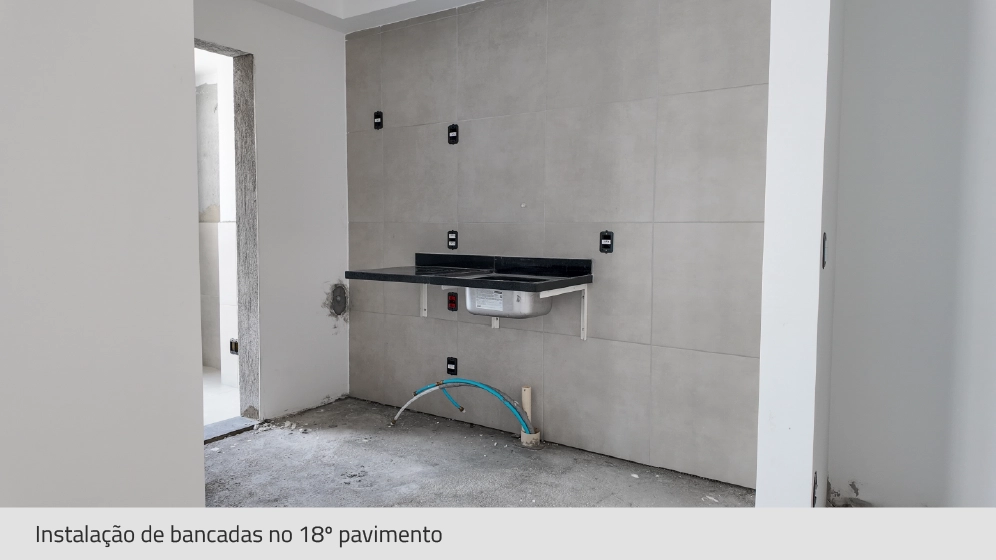

Nos pavimentos, o forro avança até o 24º andar, as bancadas estão em instalação no 18º e os elevadores seguem concluídos até o 16º pavimento.

Também estão sendo instaladas as cerâmicas das unidades que contrataram o Programa de Personalização da Paes & Gregori.

STATUS GERAL

ETAPAS DE TRABALHO

MOVIMENTO DE TERRA

100%

FUNDAÇÕES

100%

CONTENÇÕES

100%

ESTRUTURA

100%

ALVENARIA

98%

COBERTURAS

0%

INSTALAÇÕES ELÉTRICAS

84%

INSTALAÇÕES HIDRÁULICAS

80%

IMPERMEABILIZAÇÃO

100%

ESQUADRIAS DE MADEIRA

42%

ESQUADRIAS METÁLICAS

43%

REVESTIMENTOS INTERNOS

95%

REVESTIMENTO EXTERNO

75%

PISOS INTERNOS

85%

ELEVADORES

92%

APARELHOS SANITÁRIOS E METAIS

80%

PINTURAS

28%

INSTALAÇÕES DIVERSAS

14%

LIMPEZA FINAL

27%

EXECUÇÕES NO ÚLTIMO MÊS

ACOMPANHE OS DETALHES
DESTA OBRA EM VÍDEO
