BOLETIM
DE OBRA

Nº 8

A OBRA AVANÇA DE FORMA CONSISTENTE, COM EVOLUÇÃO SIMULTÂNEA EM DIFERENTES FRENTES

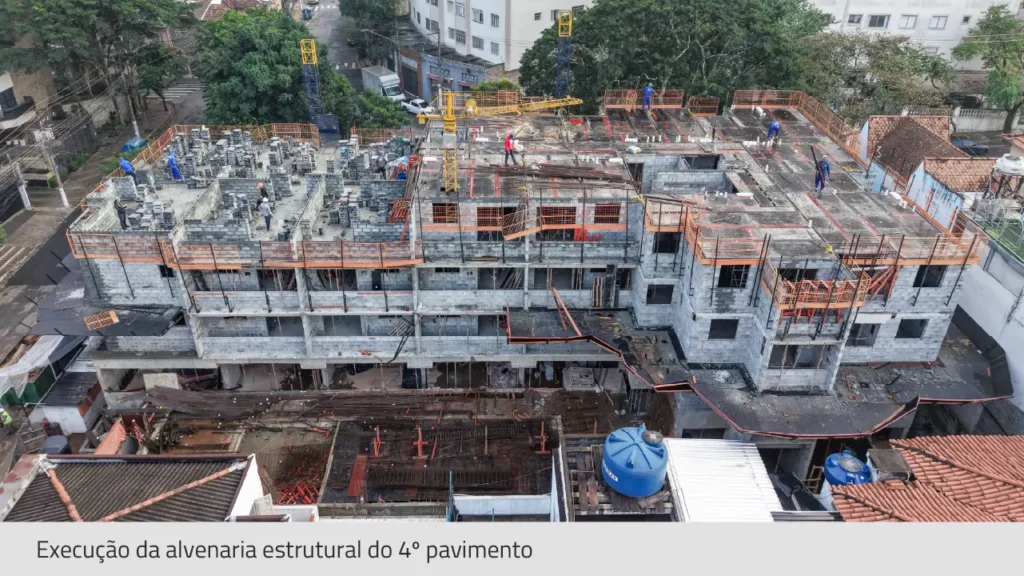

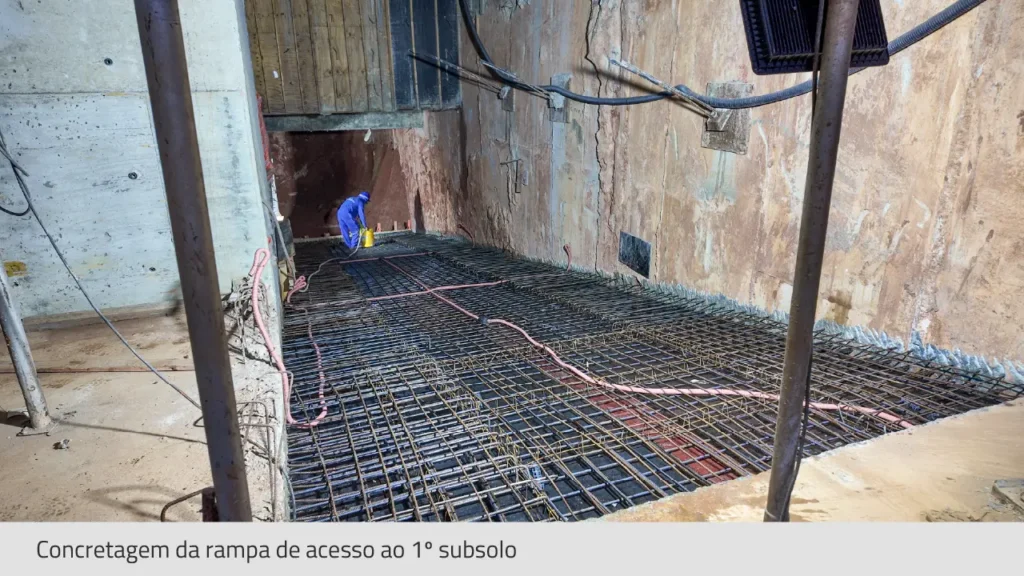

Ao longo do mês de maio, demos continuidade à elevação da alvenaria estrutural, alcançando o terceiro pavimento, enquanto avançamos com os serviços de armação do quarto pavimento, etapa essencial para a sequência da estrutura do empreendimento. Também foi realizada a concretagem da rampa de acesso ao primeiro subsolo, um importante marco para a conformação das áreas de circulação e acesso.

O progresso dessas atividades reflete o planejamento e a integração das etapas executivas, contribuindo para o desenvolvimento contínuo da obra.

STATUS GERAL

ETAPAS DE TRABALHO

MOVIMENTO DE TERRA

100%

FUNDAÇÕES

100%

CONTENÇÕES

100%

ESTRUTURA

38%

ALVENARIA

0%

COBERTURAS

0%

INSTALAÇÕES ELÉTRICAS

2%

INSTALAÇÕES HIDRÁULICAS

1%

IMPERMEABILIZAÇÃO

3%

ESQUADRIAS DE MADEIRA

0%

ESQUADRIAS METÁLICAS

0%

REVESTIMENTOS INTERNOS

0%

REVESTIMENTO EXTERNO

0%

PISOS INTERNOS

0%

ELEVADORES

0%

APARELHOS SANITÁRIOS E METAIS

0%

PINTURAS

0%

INSTALAÇÕES DIVERSAS

0%

LIMPEZA FINAL

0%
